Как спланировать MVP: от идеи продукта до дорожной карты разработки

Грамотное планирование MVP помогает понять, что действительно необходимо разработать, что можно отложить, как измерять успех продукта и какие технические решения нужно принять до начала разработки. В этом руководстве мы разберем основные этапы и покажем, что должен включать практический план MVP.

27 августа 2026

MVP — это не просто более дешевая или уменьшенная версия будущего продукта. Его задача — проверить наиболее важные предположения до того, как вы вложите значительные ресурсы в полномасштабную разработку.

Что на самом деле означает планирование MVP?

Планирование MVP — это процесс превращения продуктовой идеи в сфокусированную первую версию, которую можно протестировать на реальных пользователях. Он связывает бизнес-задачу, потребности пользователей, продуктовые гипотезы, функциональность, технологии, бюджет и дорожную карту разработки.

Сам по себе список функций еще не является планом MVP. Прежде чем решать, что именно разрабатывать, необходимо определить, что должна доказать первая версия продукта.

Удобно представить этот процесс в виде простой последовательности:

Проблема → Гипотеза → Функция → Метрика

Начните с проблемы, а не со списка функций

Команды часто начинают обсуждение MVP с функциональности: «Нам нужны регистрация, дашборд, AI-рекомендации, уведомления и мобильное приложение». Такой подход быстро приводит к появлению большого и дорогостоящего бэклога, но не отвечает на более важный вопрос: какую проблему пользователя мы пытаемся решить?

Для начала определите:

  • кто является вашим основным пользователем;
  • с какой проблемой он сталкивается сейчас;
  • как он решает ее сегодня;
  • почему существующее решение недостаточно хорошо;
  • какую ценность может предложить ваш продукт.

Предположим, вы создаете программное обеспечение для небольших медицинских клиник. «Сделать аналитический дашборд» — это запрос на функцию. А «помочь руководителям клиник заранее выявлять пропущенные приемы, прежде чем они повлияют на выручку» — это проблема, для которой можно протестировать разные варианты решения.

Структурированный этап исследования, а по-другому, Нулевой Этап в Agile, помогает превратить первоначальную идею в четкие пользовательские сценарии, требования к продукту, технические предположения и реалистичный объем разработки.

Определите, что именно нужно проверить

MVP должен проверять небольшое количество действительно важных предположений, а не все аспекты будущего бизнеса сразу.

В зависимости от продукта вам может потребоваться проверить:

  • Проблему — действительно ли она достаточно важна для пользователей?
  • Спрос — будут ли люди пользоваться предложенным решением?
  • Удобство использования — смогут ли пользователи выполнить ключевую задачу без лишних сложностей?
  • Готовность платить — достаточно ли ценен продукт, чтобы пользователи были готовы за него платить?
  • Техническую осуществимость — можно ли реализовать продукт с необходимыми технологиями, интеграциями и данными?
  • Операционную осуществимость — сможет ли бизнес стабильно предоставлять сервис, лежащий в основе продукта?

Для первого релиза выберите от одной до трех гипотез, которые сильнее всего влияют на жизнеспособность продукта. Функции, которые не помогают проверить эти гипотезы, скорее всего, можно перенести в следующие версии.

Если у вас уже есть идея продукта, но необходимо определить правильный объем работ, архитектуру, команду или дорожную карту разработки, Разработка MVP продукта от Evrone охватывают весь процесс: от исследования и UX/UI-дизайна до разработки, тестирования, запуска и дальнейшего развития продукта.

Определите основной пользовательский путь

После того как ключевые гипотезы сформулированы, определите самый короткий значимый путь от первого взаимодействия пользователя с продуктом до момента получения им ценности.

Простой сценарий может выглядеть так:

  • Регистрация → Создание запроса → Получение результата → Повторное использование

Каждый этап должен поддерживать основную цель MVP. Второстепенные сценарии чаще всего можно отложить.

Например, маркетплейсу на ранней стадии могут потребоваться базовая регистрация, поиск, профили поставщиков услуг и возможность отправить запрос. Расширенные рекомендации, программы лояльности, сложная настройка профиля или множество пользовательских ролей на этом этапе могут быть не нужны.

Проработка пользовательского пути до начала разработки также помогает дизайнерам выявить лишние экраны и взаимодействия. Дизайн цифрового продукта позволяет проверить такие сценарии с помощью вайрфреймов и прототипов еще до начала инженерной разработки.

Расставьте приоритеты функций MVP

После определения основного пользовательского пути распределите функции в зависимости от того, насколько напрямую они помогают достичь цели MVP.

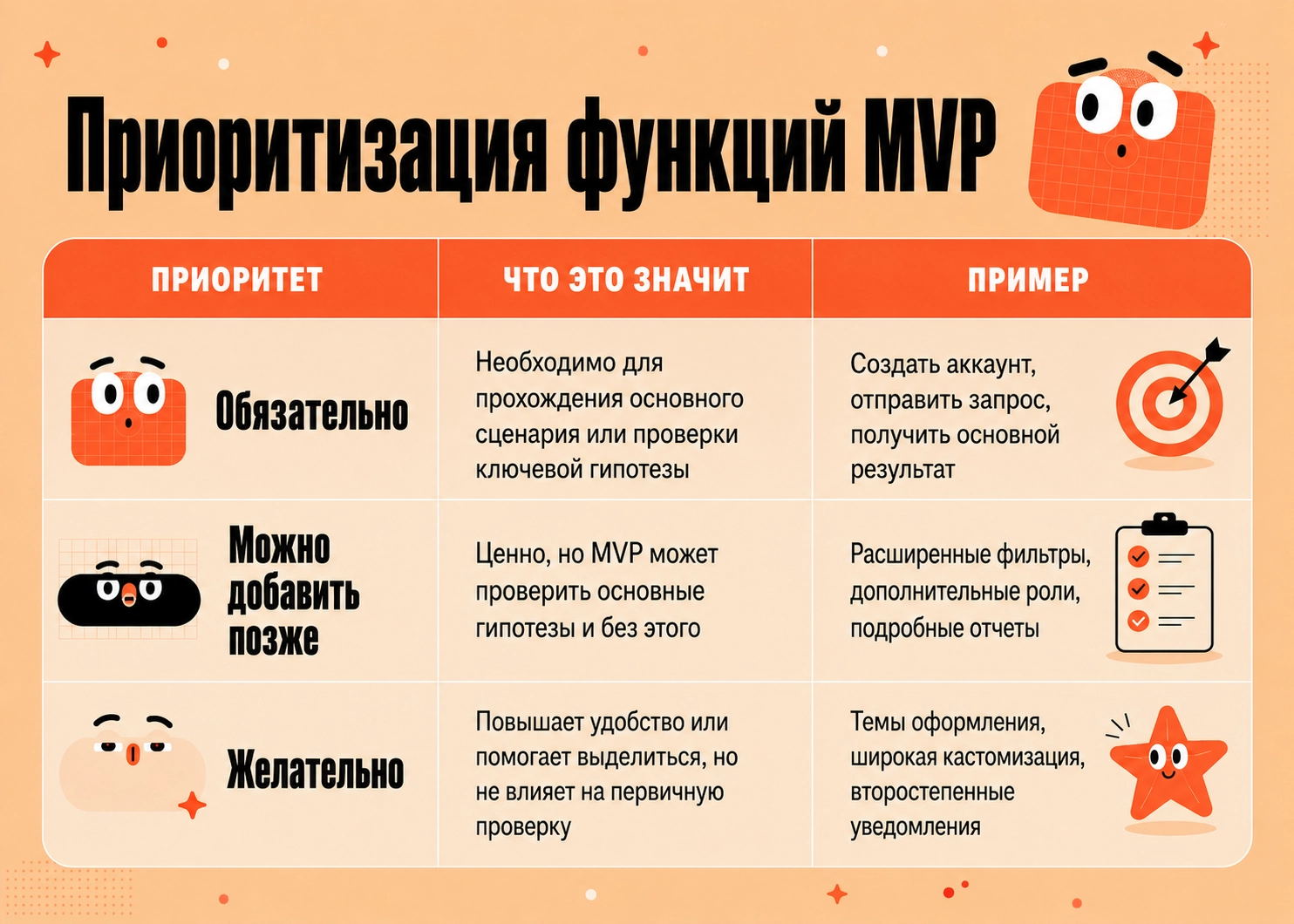

Как спланировать MVP: от идеи продукта до дорожной карты разработки 1

Такие методы, как MoSCoW или оценка «эффект / трудозатраты», могут помочь в обсуждении, однако главный вопрос значительно проще:

Помогает ли эта функция проверить одну из ключевых гипотез MVP? Если нет, скорее всего, она не нужна в первом релизе.

При этом MVP не следует путать с продуктом низкого качества. Ограниченный функциональный объем — это нормально. Неработающие сценарии, недостаточная безопасность или неудобный интерфейс — нет.

Сильный MVP — это не продукт с минимальным количеством функций. Это самая компактная версия, которая дает бизнесу достаточно данных, чтобы уверенно принять решение о следующих инвестициях.
Как спланировать MVP: от идеи продукта до дорожной карты разработки 2 Антон Черепанов Head of Sales, Evrone

Определите, что не нужно разрабатывать

Исключения — важная часть планирования MVP. Если их не зафиксировать, во время разработки будут регулярно появляться дополнительные требования, постепенно увеличивая объем проекта.

В зависимости от продукта в первой версии могут быть не нужны:

  • расширенные инструменты администрирования;
  • сложные системы прав доступа;
  • продвинутая отчетность;
  • широкие возможности кастомизации;
  • автоматизация процессов, которые на первом этапе можно выполнять вручную;
  • одновременная поддержка нескольких платформ;
  • интеграции, не связанные с основным пользовательским сценарием.

Зафиксируйте эти исключения в плане MVP. Это позволит отличать намеренно отложенную функциональность от случайно забытых требований и упростит дальнейшую расстановку приоритетов.

Evrone может помочь перейти от продуктовых гипотез и требований к UX/UI-дизайну, архитектуре, разработке, QA и запуску, сохраняя фокус первой версии на наиболее важных предположениях. Готовы превратить план в работающий продукт?

Что должен включать план MVP?

Практический план MVP должен давать и бизнес-команде, и разработчикам достаточно информации, чтобы понимать, что именно проверяется, что будет реализовано и как оценивать полученные результаты.

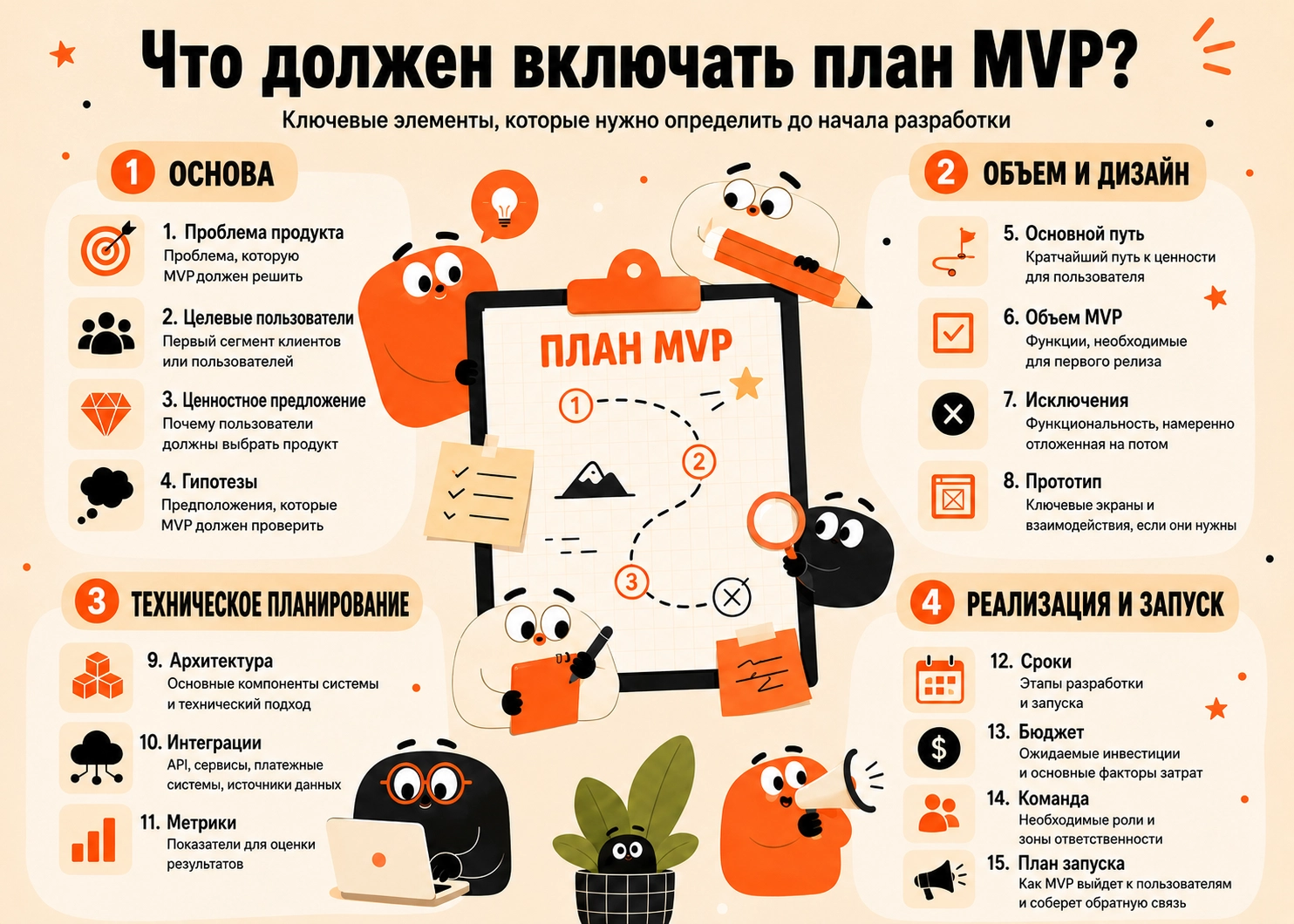

Как спланировать MVP: от идеи продукта до дорожной карты разработки 3

Он должен охватывать основные элементы: проблему продукта, целевых пользователей, ценностное предложение, гипотезы, основной пользовательский путь, объем MVP, исключения, прототип, архитектуру, интеграции, метрики, сроки, бюджет, состав команды и план запуска.

При этом план не обязательно должен превращаться в объемную спецификацию. Его задача — убрать критические неопределенности, которые иначе могут привести к дорогостоящим изменениям уже в процессе разработки.

Проверьте техническую осуществимость

До утверждения дорожной карты определите технические предположения, которые могут повлиять на весь продукт.

К ним могут относиться доступность API, ограничения сторонних сервисов, доступ к необходимым данным, возможности AI-моделей, требования к инфраструктуре, безопасности, производительности или соответствию нормативным требованиям.

Техническая проверка особенно важна для AI-продуктов, fintech-, healthcare-решений, маркетплейсов и продуктов, сильно зависящих от внешних платформ.

Если архитектурные решения несут существенные бизнес-риски, нулевая итерация поможет оценить возможные варианты до начала реализации.

Выберите технологии и архитектуру

Цель заключается не в поиске «лучшего» технологического стека, а в выборе подходящего стека, который соответствует текущим требованиям MVP и при этом оставляет разумные возможности для дальнейшего развития.

Учитывайте скорость разработки, доступную экспертизу, интеграции, ожидаемую нагрузку, сопровождаемость, безопасность и вероятный следующий этап развития продукта.

Избыточное проектирование под гипотетические миллионы пользователей может неоправданно увеличить бюджет MVP. В то же время подход, при котором весь код MVP заранее считается одноразовым, может привести к дорогостоящей переработке после успешной проверки продукта.

Архитектура должна учитывать реальные риски, а не крайние сценарии.

Определите метрики успеха MVP

Критерии успеха необходимо определить еще до запуска.

В зависимости от продукта это могут быть:

  • активация пользователей;
  • конверсия;
  • удержание;
  • успешное завершение ключевого действия;
  • использование основных функций;
  • готовность платить;
  • качественная обратная связь от первых пользователей.

Метрика должна соответствовать проверяемой гипотезе. Если MVP проверяет готовность клиентов платить, сам по себе объем трафика даст мало полезной информации. Если вы проверяете, помогает ли новый процесс экономить время, гораздо важнее будут процент успешного выполнения задачи и обратная связь пользователей. Не выбирайте метрики только потому, что их легко измерить.

Оцените сроки и бюджет MVP

Для надежной оценки необходим хотя бы относительно четко определенный объем проекта. На стоимость и сроки разработки MVP обычно сильнее всего влияют функциональность, поддерживаемые платформы, сложность UX/UI, интеграции, требования к безопасности, техническая неопределенность и состав команды.

Именно поэтому достоверно оценить MVP только по первоначальной идее сложно. Исследование и приоритизация уменьшают неопределенность и позволяют сформировать более реалистичный план разработки.

Определите состав команды MVP

Состав команды должен зависеть от объема и рисков конкретного продукта, а не от универсального шаблона. В разработке MVP могут участвовать:

  • продуктовый или бизнес-аналитик;
  • UX/UI-дизайнер;
  • software architect;
  • frontend-, backend- или mobile-разработчики;
  • QA-инженеры;
  • DevOps-специалисты;
  • project manager.

При этом далеко не каждый специалист должен работать над проектом full-time на всех этапах. Например, архитектор может быть наиболее активно вовлечен во время планирования, а роль DevOps станет важнее ближе к развертыванию и запуску.

Создайте дорожную карту разработки MVP

В завершение превратите план в последовательность этапов разработки.

Типичная дорожная карта может выглядеть так:

  • Исследование → Определение объема → Прототип → Архитектура → Разработка → QA → Запуск → Обратная связь

Конкретная последовательность может меняться, а некоторые этапы могут идти параллельно. Главное — сохранять короткий цикл обратной связи между продуктовыми решениями и их реализацией.

Дорожная карта также должна выходить за рамки самого запуска. Когда продуктом начнут пользоваться реальные люди, команда должна сопоставить полученные результаты с первоначальными гипотезами и определить, что следует улучшить, расширить, пересмотреть или убрать.

Создайте свой MVP вместе с Evrone

Независимо от того, есть ли у вас пока только идея, уже создан прототип или сформированы подробные требования, Evrone поможет определить оптимальный объем MVP и превратить его в работающий продукт.

Наша команда может взять на себя исследование продукта, UX/UI-дизайн, архитектуру, разработку программного обеспечения, QA, развертывание и дальнейшие итерации — от первоначальной гипотезы до получения реальной обратной связи от пользователей.

Будем на связи
Прикрепить файл
Максимальный размер файла: 8 МБ.
Допустимые типы файлов: jpg jpeg png txt rtf pdf doc docx ppt pptx.
